临海交通建设上半年成绩单出炉
信息来源:临海交通 发布日期:2020-07-23 15:03 浏览次数:

今年上半年,临海市交通系统以“三比三赛”活动为抓手,选取18个综合交通重点工程,在全市打响交通基础设施建设破难攻坚战,持续营造“大抓项目、抓大项目”的良好氛围。截至6月底,全市综合交通累计完成投资额20.9亿元,完成台州市年度目标41.6%,投资完成率居台州市第二。

一、重大在建项目

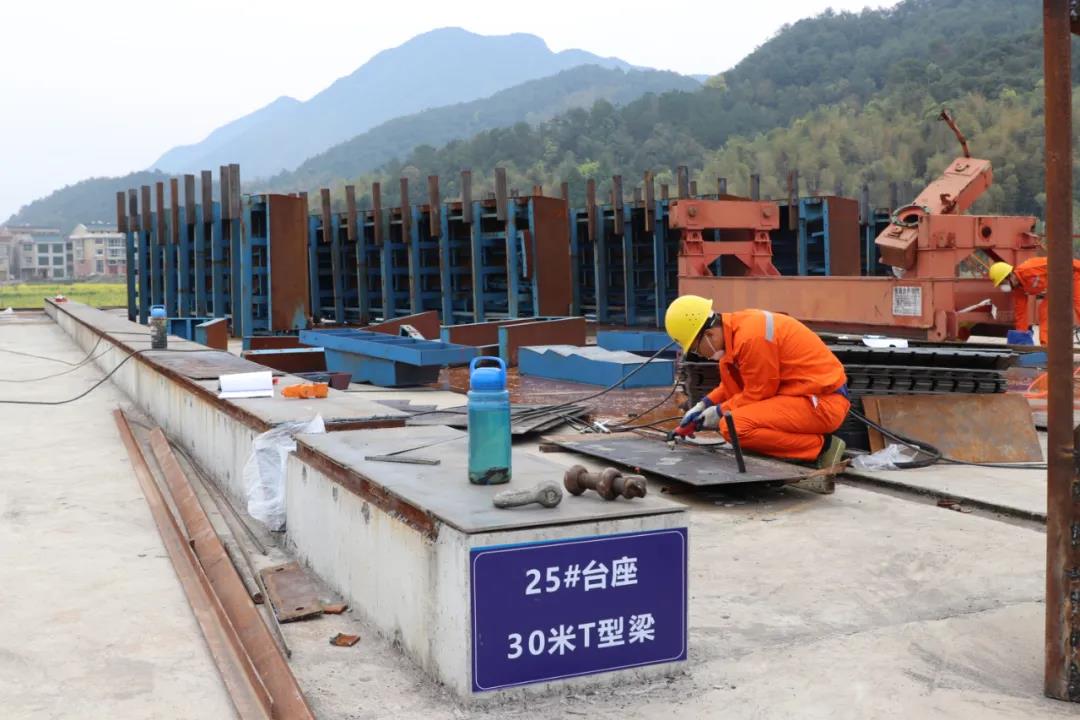

杭绍台高速临海段

杭绍台高速临海段工程年度投资计划5.5亿元。上半年度实际完成3.2亿元,其中完成路基工程97%,桥梁工程99%,隧道工程99%,累计形象进度完成86%。

台金高速市区连接线临海段

台金高速市区连接线临海段工程年度投资计划3.3亿元。上半年度实际完成1.80亿元,其中路基98%,路面20%,桥梁98%,房建37%,机电37%,隧道96%,形象进度88%。

余姚至温岭公路临海汇溪至沿江段工程

余姚至温岭公路临海汇溪至沿江段工程年度投资计划6亿元,上半年度实际完成2.5亿元,其中路基44%,桥梁39%。

104国道江南至尤溪段改建工程

104国道江南至尤溪段改建工程年度投资计划5亿元。上半年度实际完成1.42亿元,其中完成路基29%,桥梁18%,隧道55%,形象进度44%。

金台铁路临海段工程

金台铁路临海段工程年度投资计划8.5亿元。上半年度实际完成3.68亿元,其中完成铺架工程100%,接触网工程、电力变电工程、信号通信工程、房建工程四大工程78.1%。

杭绍台高铁临海段

杭绍台高铁临海段工程年度投资计划17亿元。上半年度实际完成6.73亿元,其中完成桥梁65%,隧道60%,路基工程50%,形象进度56%。






二、重大交通前期项目

新建铁路头门港铁路支线二期头门新区至头门港段工程

工可已评审,项目用地预审和选址意见书、项目用海预审意见、社会稳定影响评估等已获批,工可报批资料已上报发改委审查。防洪评价、通航论证、海域使用论证、水土保持、环保等专题已委托开展编制,初步设计正在编制中。

351国道临海邵家渡至白水洋段改建工程(大田至永丰段)

经多方合力,建设方案已基本确定,工可文本已修改完毕,工可批复请示已上报上级主管部门。

临海通用机场

机场规划选址方案编制初稿已基本完成。下阶段将围绕推荐场址,督促编制单位加快完善选址文本编制,启动向军方、航空等部门报批程序。并同步推进机场产业的谋划,加快与相关机场建设集团签订战略合作协议。

国省道项目涉铁先行段

104国道至界岭隧道工程与天台县同步推进前期相关工作,施工图已经完成评审;104国道与上三高速公路临海河头至天台洋头段连接线工程、老83省道涌泉至杨梅周至新83省道溪口段工程、杜桥至盈峙公路延伸至红脚岩工程等涉铁先行段前期工作已委托设计。

甬台温台州段拓宽工程

配合台州市交通运输局开展前期工作,已完成临海段线位计论工作。

同步推进的还有104国道河头至江南段改建工程(含括苍连接线)、张米线与下双线连接线工程、S207秀洲至仙居公路临海段工程等9个项目前期工作。
